日期:2022-05-21 17:06:45 作者:通州湾“2+1”工程實况--方驳126-江吴海宏建(jian)設工程有限(xian)公司
通州湾2+1項目部
肖文超
南通通州(zhou)湾港區(qu)三港池1#-3#泊位碼头工程位於通州湾作業區北(bei)部港區(qu),引堤與已(yi)建(jian)“通州湾新出海口一(yi)期通道工程”順接。引堤总长2982米,堤顶高程(cheng)為(wei)9.5米,CD段长(zhang)1981米,宽34米,DE段引堤长1001米,宽20米。引堤采用(yong)斜坡式結構(gou)形式,堤心采(cai)用雙棱體充填(tian)袋結構。由於本工程地質是極易(yi)起動的粉細砂(sha),需要先铺設沙(sha)肋软體排進行超前防(fang)護。
本(ben)工程施工區域為沿(yan)海潮區域,滩低水浅,設備選型难,而作業時間(jian)短。依據本工程的水域特點,選擇(ze)吃水浅、可坐滩的船(chuan)機參與施工,對软體排以及底層(ceng)通长袋(dai)進行定位铺設。方驳126正是承(cheng)擔该任(ren)務的铺排船之一。
方驳126主要工作任(ren)務為1#-24#即桩號(hao)CD0+475至CD1+1315區域软(ruan)體排(pai)施工以及CD0+475-CD1+1200的底層通袋铺(pu)設(she)充填。2月23日(ri)方驳126進場,項目部立即安排3名施工(gong)技(ji)術人員驻船指导施工,船上配備工(gong)人約20名左(zuo)右。由於工程區為无遮蔽海域,受風浪影響大,有效作業時間少,施工作業風险大。因(yin)此自船只進場來,凡符合施工作業条件,皆(jie)把工(gong)人分2批次,一天2個高潮位(wei)不分昼夜進行(xing)施工,實际工(gong)作(zuo)作業時間達到每天15個小時(shi)左右。為预防安全(quan)事故的发生以及有效的提(ti)高施工效率,每天都有一名技術人員召集工人開展班(ban)前教育(yu),告知施工中應注意的安全事項,以及(ji)当天的施(shi)工區域和施工内容,為后續施工做(zuo)好準(zhun)備。昼夜的颠倒(dao)以及每天的长時間施工(gong),容易使工人以(yi)及技(ji)術人員感到疲惫,尤其是夜晚,在充填砂肋的(de)間隙,經常能看到工人們(men)疲惫的靠在砂(sha)肋袋上休息。但工期(qi)紧,任(ren)務重,且施工(gong)時間随潮水涨落而波動(dong),為(wei)了確(que)保施工進度,必(bi)须(xu)在2個高(gao)潮位(wei)進行作業,力争在規定的時間節點完成既定的(de)工作任務(wu)。

1.對工人船(chuan)員開展(zhan)班前安全會

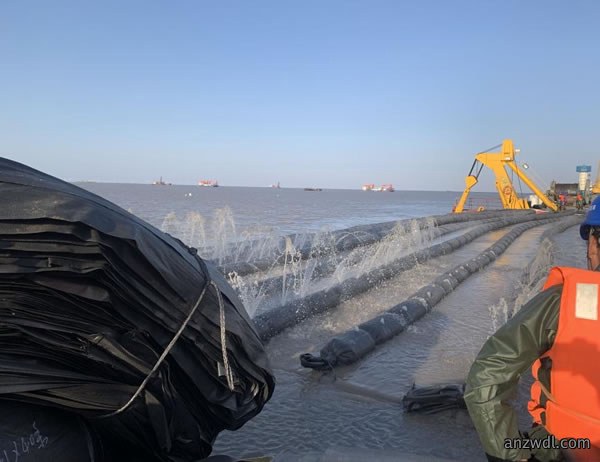

2.進行白天铺排作業
截至4月22日,方驳126已完成要求的所(suo)有(you)沙肋软體排的施工,包括后期新(xin)增的7张软體排。而且在低(di)潮位,船上還抽(chou)調(diao)人手對CD0+000-CD0+475區域進行沟槽段填槽,至4月底進度已過半。目前方驳126正在抓紧時間進行底層通袋的(de)铺設(she)充灌,力争實現1天2個潮(chao)水铺設2個通袋(dai),在最短的時間完成剩余的工作任務。

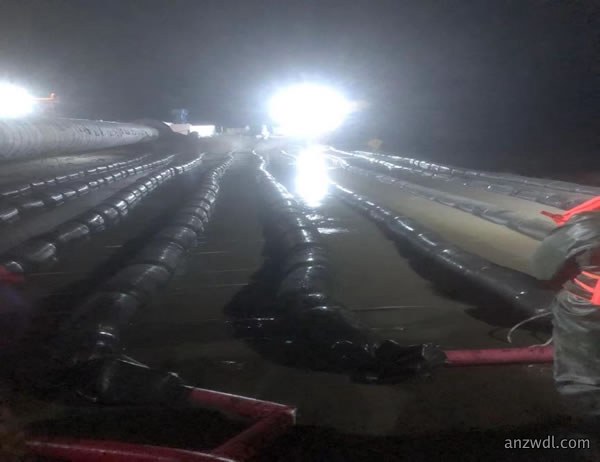

3.進行夜間铺排作業

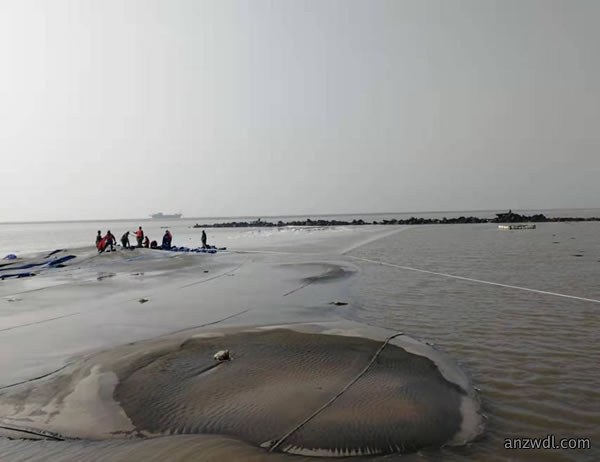

4.填槽袋铺設
南通(tong)通州湾港區作為长(zhang)三角地區重要的沿海枢纽港口,其三港池1#-3#泊位碼头工程被列為南(nan)通(tong)市的重點建設項目。该(gai)工(gong)程涉及复雜的引堤段施工,需要專業的海洋工程技術支撐。江吴海宏(hong)工程(cheng)建設有限公司作為項目的關键參與單位,在引(yin)堤段的施工中承擔着極其重要的(de)角色,涵盖前期勘察、設計優化、材料選用、施工組織等多(duo)個環節。
